1、適用范圍
本安裝施工工藝適用于火力發電廠主廠房格柵板鋪設、梯子及欄桿的安裝。發電廠其他區域格柵板敷設、梯子及欄桿的安裝可參照執行。

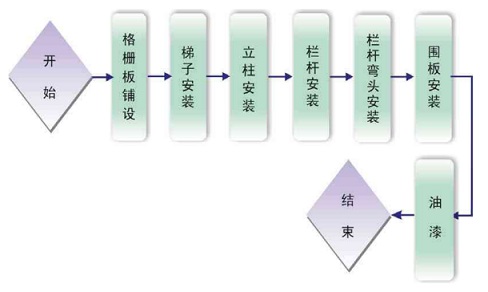

2、施工流程說明
3、主要施工工藝質量控制要求
3.1格柵板鋪設
格柵板全部由設備廠家訂貨半成品,現場安裝。格柵板支墊處的平面,應垂直平整,其誤差應在0.5mm范圍內。格柵板安裝前應進行平整,保證和支墊處平面一致,不致產生支墊不嚴。格柵板在現場拼接中,應保持全部格柵處在同一直線上,其彎曲度應在1%的范圍內。同一區域,格柵板鋪設方向應一致。

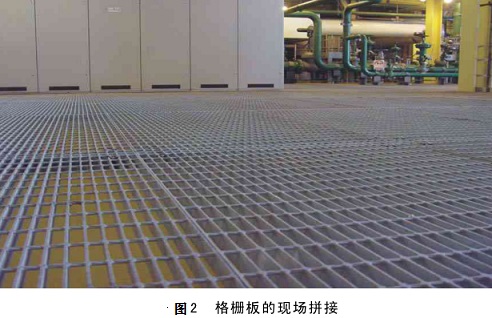

對因與柱梁結構相碰而需要切割的部位,在切割部分網格后應考慮局部網格的加強。格柵板放置應平穩無翹曲,焊接或卡固牢固。采用點焊固定方式時,焊點位置應盡量選在便于焊接、清理、油漆的地方。如圖2所示。
3.2梯子安裝

對于用螺栓連接的梯子應保證梯子安裝的強度。樓梯踏板安裝應均勻平整。如圖3所示。
3.3立柱安裝

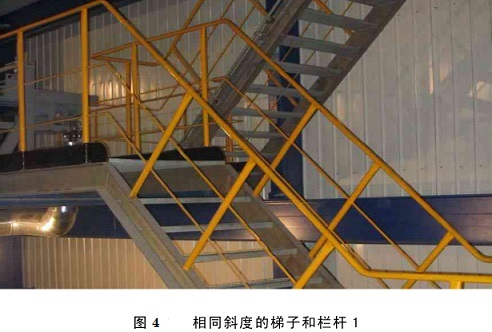

欄桿柱子垂直偏差:≤3mm,欄桿柱距:間距均勻、符合設計。立柱安裝時先將根部點焊,用鐵水平找垂直后再焊牢。同一直線上的立柱應先安裝兩端的兩根,然后在這兩根立柱之間拉一細線或鋼絲,作為其它立柱的基準,以保證所有立柱在同一直線上。所有立柱之間的距離應盡量做到一致。梯子兩側立柱應在對稱的位置上安裝。如圖4所示。
3.4欄桿安裝

欄桿的安裝在立柱安裝找正后進行。欄桿的安裝應用拉線法結合使用鐵水平,以保證欄桿的直線度和水平度。相同斜度的梯子上的欄桿斜度應一致。欄桿拼接采用機械加工,不允許使用火焰切割。加工尺寸準確,安裝位置統一美觀。如圖5所示。

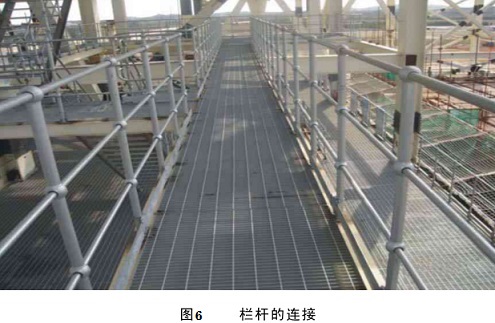

欄桿對接時應避免錯口、折口,因焊接變形而產生的折口應及時校正,校正時注意不要將欄桿管弄彎、弄扁。欄桿對接時應留出約3mm的對口間隙(有襯管時)或打磨坡口(無襯管時),以確保焊接強度。扶手、欄桿接頭連接焊縫需打磨光滑,如圖6所示。所有欄桿與柱子相鄰部位的結構形式及尺寸應一致,不同標高的欄桿扶手連接應連貫,形式應相同。欄桿至鋼柱處不允許焊接,應起彎。
3.5欄桿彎頭安裝
欄桿彎頭的制作應盡量采用機加工,以保證彎頭角度正確一致。欄桿彎頭安裝時應采用拉線法或用鐵水平以保證其角度、方向正確,不產生偏斜。
3.6圍板安裝

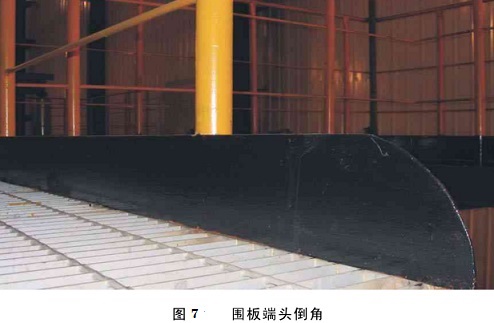

圍板安裝應在立柱、欄桿、鋼筋安裝完畢后進行。每一條圍板安裝時都應從一端或中間開始,以避免從兩端開始到中間而產生的“鼓肚”現象。圍板拐角應煨制,禁止焊制拐角。圍板對接處和圍板與鋼結構連接處焊接應牢固,外觀工藝美觀。每層圍板端頭倒角應一致,如圖7所示。
3.7油漆
油漆使用正規廠家產品,存放期不得超過有效期。油漆工藝當設計無要求時宜使用三層作業的工作方法,第一遍底漆,第二遍面漆,第三遍上光漆。已完工的油漆,在養護期間不得碰撞。同結構油漆應使用同一批,保證顏色一致。油漆均勻,色澤一致,無流痕、無皺紋、無氣泡、無脫落、無污染、無返銹等。

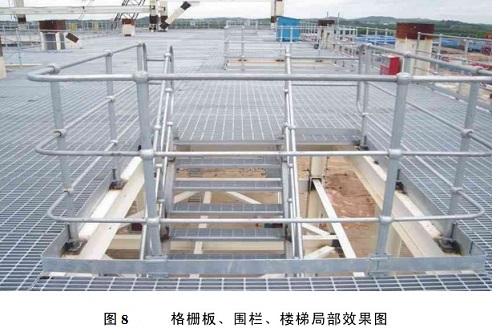

4、成品示范圖
