隨著建筑市場的繁榮發展,大量帶有大空間中庭形式的公共建筑不斷涌現,此類建筑屋頂往往設計為鋼結構屋架+玻璃采光頂屋面。為追求建筑物中庭光影效果,在鋼結構屋架下方一般會設計有不同造型的鋁格柵吊頂”,此類吊頂安裝高度和拼裝難度大,如采用常規施工工藝,往往工期長、成本高、安全隱患大、成型質量不易保證。
由于鋁格柵吊頂高處拼裝作業,對工程的施工質量檢測也提出了很高的要求,往往由于檢測人員不能對吊頂施工質量進行規定數量的檢測,工程質量存在隱患。大部分拼裝施工在地面進行,對工程的施工質量控制和專項檢測都方便進行,對鋁格柵拼裝質量起到了很好的保障。本文介紹一種平面鋁格柵吊頂高空整體提升施工技術。
工藝原理
1)吊頂及提升輔助托架在地面進行加工及整體拼裝,吊頂置于輔助托架之上。
2)采用電動葫蘆作為提升裝備,柔性鋼絲繩作為承重索具,鋼結構托架作為鋁格柵吊頂提升輔助架,通過同步指揮電動葫蘆開關、鋼絲繩同步提升鋼結構托架,將鋁格柵吊頂整體提升至設計高度。
3)吊頂就位后,根據上部鋼結構桿件布置情況,采用U型鋼和鋼絲繩兩種不同特性的掛件組成剛柔性組合掛裝體系。
4)最后放松葫蘆鋼絲繩,將鋼結構托架放至地面拆除。

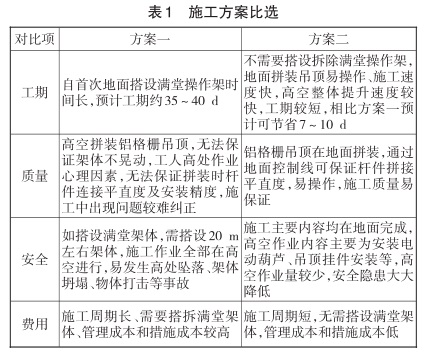

通過本技術的實施,不需要搭設滿堂操作架、地面拼裝操作簡單、速度快、施工難度大為降低、施工質量一次成優,避免返工,大大縮短了不必要的工期損失,相對于傳統搭設滿堂架高空安裝吊頂施工工藝,大大縮短了工期。施工方案比選見圖1.
通過對鋁格柵吊頂安裝方法、吊裝方式進行技術攻關、方案策劃、效果較好,經濟效益明顯。隨著經濟的發展,越來越多的大面積鋁格柵吊頂工程將不斷出現,本技術為后續類似鋁格柵吊頂工程在安裝方法、質量控制、工期管理等方面提供了寶貴的經驗借鑒。
